Para novas marcas de moda, nada destrói uma coleção mais rápido do que uma má gestão do cronograma. Muitos designers emergentes e marcas iniciantes passam meses aperfeiçoando seus designs, apenas para enfrentar atrasos intermináveis na criação de amostras, na produção e no envio. Perder prazos sazonais, fazer verificações de qualidade às pressas e enfrentar o caos logístico de última hora são as armadilhas mais comuns no planejamento de cronogramas de fornecimento na China para quem está começando uma marca.
Ao contrário das empresas de moda consolidadas com equipes dedicadas à cadeia de suprimentos, os novos empreendedores do setor muitas vezes subestimam o tempo necessário para cada etapa do processo de fornecimento. Sem um cronograma claro para o fornecimento na China, desde o desenvolvimento da amostra até o lançamento oficial do produto, as startups ou lançam seus produtos muito tarde e perdem oportunidades de mercado, ou aceleram a produção e recebem lotes defeituosos e inconsistentes que prejudicam a reputação da marca.
A cadeia de suprimentos de vestuário da China é rápida e flexível, mas ainda segue fluxos de trabalho industriais fixos. Cada etapa — seleção de fábricas, confecção de amostras, confirmação, produção em massa, inspeção de qualidade, embalagem e entrega — requer um ciclo razoável. Este guia detalha um cronograma completo e realista de fornecimento na China, exclusivo para novas marcas de moda. Ele fornece cronogramas passo a passo, tarefas-chave, atrasos comuns e dicas práticas para ajudá-lo a levar seus designs das amostras iniciais ao lançamento oficial no mercado sem problemas.
Visão geral do cronograma de fornecimento padrão
Para a maioria das novas marcas de moda que lançam coleções de marca própria em pequenos lotes (50 a 200 peças por modelo), o ciclo completo, desde os esboços de design até os produtos finalizados e prontos para lançamento, leva de 6 a 10 semanas em condições normais. Pedidos com prazo de entrega mais curto podem ser concluídos em 4 a 5 semanas, enquanto modelos personalizados complexos, com moldes exclusivos, acabamento especial ou embalagens personalizadas, exigem de 10 a 12 semanas.
A maioria dos atrasos nos cronogramas não é causada pela eficiência da fábrica, mas sim por revisões repetidas de amostras, requisitos de design pouco claros, confirmação tardia de pagamentos e ajustes de cronograma não planejados. Dominar o fluxo de trabalho fixo de cada fase ajudará as novas marcas a controlar o ritmo de seu cronograma de fornecimento na China de forma constante.

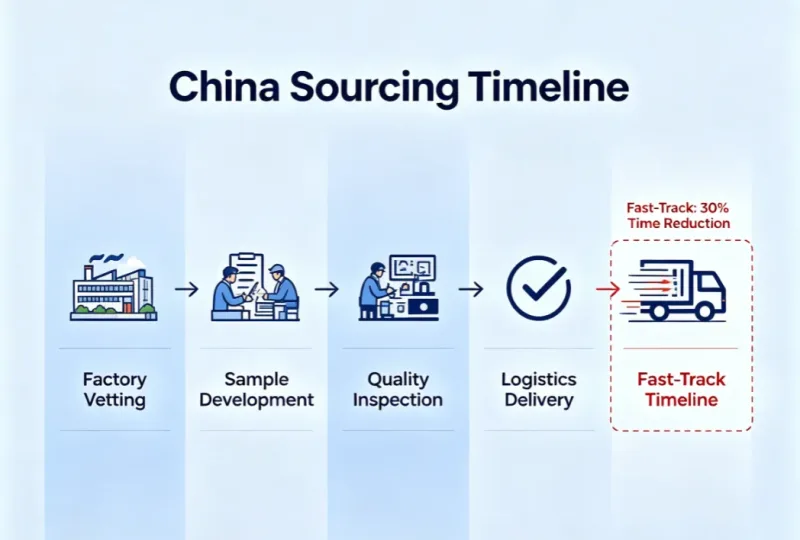

Fase 1: Verificação da fábrica e confirmação técnica (Semana 1)
Antes de produzir qualquer amostra, novas marcas de moda precisam concluir a seleção da fábrica e a verificação técnica. Isso estabelece a base para um processo subsequente tranquilo. Muitas startups pulam essa etapa e solicitam amostras diretamente, apenas para descobrir que a fábrica não atende aos seus requisitos de qualidade, quantidade mínima de pedido ou personalização. Isso resulta em perda de tempo e na necessidade de encontrar outra fábrica.
Principais tarefas nesta fase:
Fábricas de vestuário verificadas que correspondam ao posicionamento do seu produto.
Confirme a quantidade mínima de encomenda (MOQ), a faixa de preço unitário, a capacidade de produção e as habilidades de fabricação.
Envie à fábrica os desenhos de projeto, fichas técnicas, requisitos de tecido, especificações de tamanho e solicitações de detalhes personalizados.
Confirme se a fábrica consegue atingir os resultados esperados.
Definir os termos preliminares de cooperação.
Atrasos comuns:
Fichas técnicas incompletas, parâmetros de fabricação pouco claros, mudanças frequentes nos requisitos e respostas lentas da fábrica na comunicação.
Dicas profissionais:
As novas marcas devem preparar com antecedência a documentação técnica completa. Especificações claras reduzem a necessidade de trocas de informações e ajudam as fábricas a organizar os cronogramas de amostragem imediatamente.

Cronograma de fornecimento da China
Fase 2: Desenvolvimento e revisão de amostras (Semana 2 – Semana 4)
A amostragem é a etapa mais crítica e demorada do processo. Cronograma de fornecimento da ChinaAlém disso, é a etapa mais propensa a atrasos. Para novas marcas de moda, as amostras determinam a textura, a silhueta, a tonalidade da cor e o padrão de acabamento do produto final. Um padrão estável de confirmação de amostras garante uma qualidade consistente na produção em massa.
Ciclo de amostragem padrão:
A produção do protótipo inicial leva de 7 a 10 dias úteis.
Após receber a amostra, as marcas verificam a textura do tecido, o tamanho, os detalhes da costura, a posição do logotipo e o estilo geral.
A maioria das novas marcas precisa de 1 a 2 rodadas de revisões para ajustar detalhes como diferença de cor, caimento da silhueta e combinação de acessórios.
Cada revisão leva mais 3 a 5 dias úteis.
Principais entregáveis:
Após diversas revisões, confirme a amostra final de pré-produção. Defina todos os padrões, incluindo gramatura do tecido, cor Pantone, densidade de costura, efeito de impressão ou bordado, posicionamento da etiqueta e processo de lavagem. A amostra confirmada servirá como o único padrão de produção para os produtos em grande escala.
Erros comuns que causam atrasos: revisões indecisas, ajustes repetidos nos detalhes do projeto após a conclusão da amostra e falha na confirmação das amostras em tempo hábil. Esses fatores atrasam diretamente os cronogramas de produção em massa.
Fase 3: Organização e Fabricação da Produção em Massa (Semana 4 – Semana 7)
Após a confirmação da amostra de pré-produção, a fábrica inicia oficialmente a produção em massa. Esta fase representa o ciclo mais longo em todo o processo de fornecimento na China e determina a estabilidade do lote e a pontualidade da entrega.
Ciclo de produção padrão:
Para estilos casuais convencionais (camisetas, moletons com capuz, vestidos básicos), a produção em pequenos lotes de 50 a 200 peças leva de 15 a 20 dias úteis.
Para estilos complexos como ternos sob medida, peças com lavagem vintage e peças personalizadas com múltiplas etapas de produção, o prazo se estende a 20-25 dias úteis.
Fluxo de trabalho principal de produção:
Preparação e pré-encolhimento do tecido bruto → corte → costura e montagem → impressão personalizada, bordado ou instalação de acessórios → lavagem e acabamento → inspeção preliminar de fábrica
Novo lembrete da marca:
Durante a produção em massa, não altere detalhes do projeto nem adicione novos requisitos de personalização. Ajustes temporários obrigarão a fábrica a reiniciar os arranjos de produção, causando sérios atrasos na entrega e custos mais elevados.

inspeção de qualidade
Fase 4: Inspeção de Qualidade, Retrabalho e Embalagem (Semana 7 – Semana 8)
Muitas novas marcas de moda ignoram o período de inspeção independente e providenciam o envio diretamente após a produção na fábrica. Isso resulta em produtos defeituosos chegando aos clientes e prejudicando o lançamento. Incluir um período de inspeção e uma margem de segurança é essencial para o lançamento profissional de uma marca.
Ciclo de controle de qualidade e embalagem:
A inspeção profissional do produto acabado leva de 2 a 3 dias úteis, incluindo amostragem aleatória e inspeção completa da aparência, tamanho, diferença de cor, costura e acessórios.
Para produtos individuais defeituosos, providencie retrabalho e reparo direcionados.
Após o cumprimento integral dos requisitos, prossiga com a dobragem, etiquetagem, embalagem personalizada e carregamento das caixas.
Principal vantagem para a construção da marca:
A embalagem unificada e a rigorosa inspeção do produto final garantem que cada item apresente uma imagem de marca profissional. Isso evita que produtos inconsistentes prejudiquem a experiência do cliente no lançamento inicial.
Fase 5: Logística, Desembaraço Aduaneiro e Chegada (Semana 8 – Semana 10)
A etapa final, desde a conclusão da produção na fábrica até a chegada ao armazém, também está sujeita a atrasos inesperados. Muitas marcas novas calculam apenas o tempo de produção, mas ignoram os ciclos logísticos e alfandegários, o que leva à perda de temporadas de vendas.
Referência do cronograma logístico:
O transporte aéreo (adequado para lançamentos urgentes de pequenos lotes) leva de 7 a 10 dias, incluindo o desembaraço aduaneiro.
O transporte marítimo (adequado para grandes encomendas com boa relação custo-benefício) leva de 25 a 35 dias.
Para os mercados europeu e americano, acrescente de 3 a 5 dias úteis para inspeção alfandegária e verificação de documentos.
Sugestão de operação:
As novas marcas que lançam coleções sazonais devem priorizar o transporte aéreo para o primeiro lote, a fim de garantir o lançamento dentro do prazo e aproveitar as tendências.

Da amostra ao lançamento: Cronograma de fornecimento na China para novas marcas de moda
Cronograma acelerado (4 a 5 semanas) para lançamentos urgentes
Para novas marcas de moda com necessidades urgentes de lançamento, as cadeias de suprimentos consolidadas da China permitem ciclos de produção acelerados e comprimidos. Isso funciona bem para vendas experimentais de tendências e lançamentos relâmpago de coleções.
Cronograma comprimido:
1 semana para atracação na fábrica e confirmação rápida da amostra.
2 semanas para produção em massa prioritária
1 semana para inspeção e entrega por frete aéreo.
Pedidos com prazo de entrega acelerado exigem estilos simples e fixos, sem revisões repetidas. As fábricas precisam priorizar a produção. Essa abordagem é muito adequada para novas marcas que desejam testar rapidamente as tendências de mercado.
Os 6 erros mais comuns que as novas marcas de moda devem evitar em relação ao cronograma.
1.Sem tempo de reserva – Novas marcas frequentemente planejam seus lançamentos com base em ciclos ideais, ignorando retrabalho, atrasos devido ao clima e incertezas na inspeção alfandegária. Isso leva a atrasos no lançamento.
2.Revisões frequentes de amostras – Ajustes de projeto indecisos prolongam o ciclo de amostragem. Este é o principal motivo para atrasos no cronograma geral.
3.Iniciar a produção sem amostras confirmadas. – Na busca por agilidade, algumas marcas aceleram os pedidos em grande volume antes mesmo de finalizar as amostras. Isso resulta em grandes lotes defeituosos e retrabalho completo do pedido.
4.Documentos de pré-produção incompletos – Fichas técnicas pouco claras, tabelas de tamanhos e padrões de cores inadequados causam comunicação repetida com a fábrica e atrasam o processo.
5.Ignorando os ciclos de pico sazonais – Os períodos de produção que antecedem o Natal, as férias de verão e a Feira de Cantão são épocas de pico na fábrica, com prazos apertados. A falta de planejamento prévio atrasará a entrega.
6.Subestimar o tempo logístico – Contabilizar apenas os dias de produção, ignorando o desembaraço aduaneiro e o tempo de trânsito, resulta na perda de oportunidades de venda.
Dicas essenciais para estabilizar o cronograma de lançamento
Primeiro, elabore um cronograma fixo para o projeto e defina a data limite de conclusão para cada etapa. Segundo, finalize todos os detalhes de design e processo antes da amostragem para evitar revisões repetidas. Terceiro, trabalhe com fábricas estáveis de produção em pequenos lotes que entendam o ritmo de uma marca iniciante e possam oferecer produção prioritária. Quarto, adicione de 1 a 2 semanas de margem de segurança para imprevistos. Por fim, conclua o controle de qualidade e a embalagem com antecedência para garantir o envio sem atrasos.
Takeaways finais
Para novas marcas de moda, um modelo sólido e realista é essencial. Cronograma de fornecimento da China É tão importante quanto a qualidade do produto e a criatividade do design. Todo o processo — desenvolvimento de amostras, produção em massa, inspeção de qualidade e logística — determina se sua coleção será lançada dentro do prazo, se acompanhará as tendências do mercado e se causará uma forte primeira impressão.
A maioria dos atrasos no fornecimento de materiais para startups pode ser evitada. Ao padronizar o fluxo de trabalho de cada etapa, definir os detalhes antecipadamente, evitar ajustes repetidos e reservar tempo suficiente, novas marcas de moda podem passar da confirmação da amostra ao lançamento oficial de forma eficiente. Isso estabelece uma base sólida para o crescimento da marca a longo prazo e a expansão no mercado.

Inspeção de Qualidade de Vestuário
Como a SourcingYuan agiliza seu cronograma de compras na China
Na SourcingYuan, somos especialistas em serviços de sourcing completos e com cronogramas controlados para novas marcas de moda. Entendemos que marcas iniciantes precisam de ciclos de lançamento eficientes, estáveis e previsíveis. Ajudamos você a evitar as diversas etapas demoradas que acompanham o sourcing tradicional na China.
Para cada pedido, designamos um profissional para o acompanhamento do projeto, criamos um cronograma de produção personalizado, supervisionamos o progresso da amostragem, definimos os padrões de qualidade de uma só vez, priorizamos os horários de produção na fábrica, organizamos inspeções de controle de qualidade em tempo hábil e coordenamos uma logística eficiente. Reduzimos o ciclo de lançamento da sua marca, mantendo a qualidade do produto estável. Isso ajuda novas marcas de moda a concluírem rapidamente os testes de mercado e os lançamentos oficiais de suas coleções.
📧 E-mail: lee@sourcingyuan.com
Se você é uma nova marca de moda em busca de uma solução de fornecimento na China estável, eficiente e com prazos controlados, entre em contato. Criaremos um plano personalizado, do início ao fim, para a sua coleção, desde a produção da amostra até o lançamento.
Compartilhar esta história, Escolha a sua plataforma!
Conectamos você com fábricas confiáveis, obtemos os melhores orçamentos e entregamos diretamente na sua porta.
